公路工程软基处理中水泥搅拌桩的施工过程分析
来源:来自公路学会    日期:2015-10-22    浏览量:683

空空水泥搅拌桩施工中,其主要固化剂为水泥,作为软基处理的一种有效形式,通过搅拌桩机向土体内部进行水泥喷射并确保搅拌的均匀度,促使水泥与土之间出现一系列物理化学反应,在硬结软土的同时,应对土体基础强度进行有效提升。公路工程软土路基处理过程中,水泥搅拌桩具有良好的加固效果。遵循材料喷射状态可以将水泥搅拌桩进行两种不同方式的分类,如湿法和干法。水泥浆是湿法的主要材料,均匀搅拌后,应为复搅提供便利,这种方式具有较长的水泥土硬化时间。水泥干粉为干法的主要材料,这种方式具有较短的水泥土硬化时间,在桩间强度提升方面效果显著。其缺点为均匀搅拌难度大,无法进行全过程复搅施工。

空空一、水泥搅拌桩技术在公路工程软基处理中的施工准备

空空软土地基作为公路工程施工中的重要病害问题之一,施工企业应严格按照施工现场的具体情况及当地自然条件、地质等条件,选择与之相适应的处理技术。水泥搅拌桩技术水平的高低与工程的整体质量密切相关,为防止在软基施工中出现任何安全事故,相关部门及施工企业必须重视软基处理施工准备工作,为工程整体质量目标的完成提供保证。

空空①施工人员应事先将搅拌桩施工现场的地面杂物清理干净,如石块、树根等。施工现场如有低洼路段应进行回填土施工及夯实,回填材料不能选用杂土,应选用粘土,进而增加路基的承载力。在水田路段施工中,应先进行路表排水疏干,随后在原有路面进行横坡设置,坡度一般在4%左右,同时在路基两侧开挖边沟,并选取相应保护措施对地下管线进行有效保护,一般选用的方式为标识。

空空②为方便水泥用量的计量,软基施工中通常选用硅酸盐袋装水泥。水泥应用前期,施工管理人员必须通过相关试验对水泥样品质量进行准确检测。

空空③公路工程软基处理中水泥搅拌桩施工机械的应用应进行电脑记录仪、打印设备等相关设备的配备,为水泥浆用量与均匀喷浆的有效控制提供方便。监理工程师每天都要对电脑记录进行一次收集。选用的水泥搅拌桩施工机械设备必须具有较好的稳定性,钻机施工前应确保其质量符合施工要求才能进行施工。

空空二、水泥搅拌桩技术在公路工程软基处理中的应用

空空(一)测量放样。遵循图纸要求利用全站仪进行准确放样测量,严格按照桩位进行具体桩位的布设,要求控制桩必须进行明显标志的设置,同时施工人员必须定期进行复核。

空空(二)水泥浆拌制。遵循设计规定确定水泥浆配合比,严格计量水泥、外加剂、掺合料等材料的用量。通过工艺性试验对混合料搅拌时间进行准确确定,确保搅拌的均匀度,不能出现团块现象。如水泥浆出现初凝情况,则不能用于施工。水泥浆搅拌量应稍多于每根桩的水泥用量。

空空(三)机械安装、就位。搅拌桩机就位后,应由相关人员进行施工,在移动桩机前应对施工现场的具体情况进行详细观测,同时利用吊锤对钻杆和地面的垂直角度进行检测与适当调整,并将其误差控制在1%以下。以米为单位在桩机架上画出长度标记,为钻杆入土后钻杆钻进深度的观测与记录提供便利,按照施工要求,搅拌桩长应大于设计桩长。

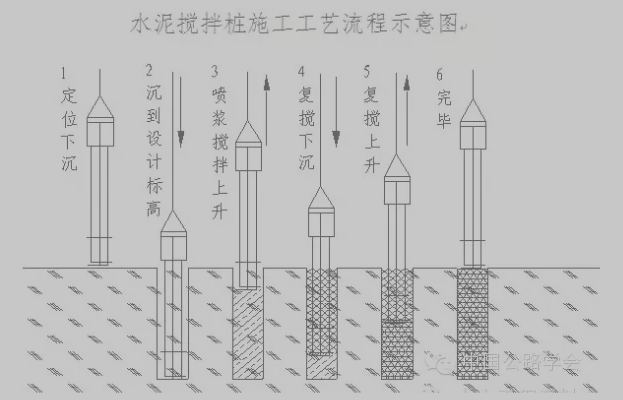

空空(四)搅拌、喷浆。首先将钻机开启,使钻机钻杆能顺着导向架向下进行搅拌切土作业,维持其速度的均匀性及持续性。并将送浆泵启动,不断将水泥浆喷射到土体内部,这个过程中应按照正、反两个方向进行双轴多层叶片的旋转,其搅拌深度要符合设计要求。在达到施工深度要求后,在原有地面进行桩端持续搅拌喷浆作业,搅拌时间超过30s并进行均匀搅拌。

空空(五)提升搅拌。在公路工程软基处理中提升水泥搅拌机时,为防止喷浆口被堵塞,应边提升水泥搅拌机边进行喷浆作业,与此同时,正、反方向旋转搅拌桩机钻杆上叶并持续进行水泥浆搅拌作业。提升水泥搅拌桩机时,其喷浆量应控制在总喷浆量5%~10%的范围内。当搅拌机提升高度达到桩顶后,确保其搅拌时间在2min以上,随后关闭搅拌机并移位。

空空三、水泥搅拌桩施工质量检验

空空①轻便触探法主要应用于成桩7d桩体质量的检测。选用带有勺钻的轻便触探器,在桩体中间位置进行钻孔取样施工,对其颜色的具体情况进行观测,对土的搅拌均匀度进行重点检测。在轻便触探击数和水泥土强度作用下,对桩体强度进行检查。

空空②选用钻芯取样法在成桩28d后对桩体的完整性、均匀搅拌程度、桩体强度等进行准确检测,一般都会将钻芯取样频率合理控制在1%~1.5%的范围内,桩径为500mm左右,最大不超过600mm,常选用等级强度为32.5或42.5的固化剂。

空空③对全部施工机械设备进行准确编号,在钻机明显位置悬挂现场技术员、钻机长等标牌。在水泥搅拌桩开钻前,应对整个管道进行清洗并对管道堵塞情况进行检查,在水彻底排出后,再进行下沉作业。将一个吊锤悬挂在主机上面,可以降低水泥搅拌桩体垂直度的偏差值。当存在喷浆量不够的情况,应严格遵循相关施工规定,进行复喷作业。复喷喷浆量应在设计规定以上。如遇不可避免因素时,应对中断深度及时记录与分析,补喷施工应在12h内进行,并在施工记录本内详细记录补喷情况。补喷重叠段必须在100cm以上,如时间在12h以上时,应选用补桩方式进行施工。在施工中应严格遵循相关施工要求进行施工,在提高施工技术水平的同时,应规范施工工艺,只有这样才能有效提升工程的质量。

空空结语

空空水泥搅拌桩技术作为公路工程软基施工中的主要技术之一,其施工技术水平的高低直接关系着工程的整体质量。

在工程施工中企业必须严格按照每一道工序的规范要求,对各环节质量严格把关,防止发生各种质量通病,努力实现创优目标。

   上一篇:中国公路养护迈入机械化\\智能化作业...
   下一篇:改性乳化沥青的生产工艺...

   相关新闻
· 冷拌冷铺创新沥青路面施工新技术
· 水稳基层整体成型施工工艺掌控要点
· 路面坑槽常温精细修补成套技术
· 泡沫沥青温拌技术
· 路基影响沥青路面平整度的原因分析及处理措施
· 温拌沥青混合料应用技术
· 就地冷再生设备技术与市场预测分析
友情链接
国家交通运输部  | 中国公路学会 | 中交第一公路工程局有限公司 | 交通部公路科学研究院 | 长安大学 | 长安大学工程机械学院  | 重庆交通大学 | 长沙理工大学 | 山东交通学院 | 中国公路网  | 路面机械网 | 人民交通出版社 | 第一工程机械网 | 中国工程机械工业协会筑养路机械分会 | 中国工程机械工业协会 |
返回首页 | 联系我们加入观摩会信息免费发布
  版权所有 冬季除冰雪与清扫设备演示观摩会  技术支持:北京中联博研国际信息技术研究院
地址: 北京市海淀区香山北营53号  邮编:100097  电话:010-82490778    工信部ICP备案号:京ICP备2024042895号-1
